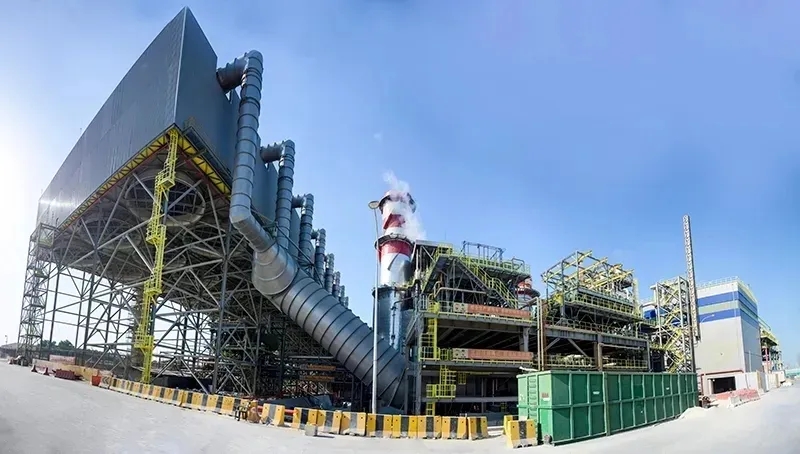

巴林時間2025年12月21日,由山東電建三公司承建的巴林鋁廠自備電站EPC項目合同按期圓滿關閉,成功取得FAC證書,質保保函完全釋放,EPC合同關閉未附加任何限制性條件,標志著項目全生命周期建設與履約工作完美落幕。 合同關閉儀式上,業主項目經理Sayed對項目團隊的高水平管理和高質量建設給予高度贊譽與充分肯定。他表示,巴林鋁廠自備電站EPC項目的圓滿成功,不僅彰顯了公司及項目團隊的專業能力和卓越執行力,更是公司在國際電站項目領域實力與信譽的有力證明。這一成就不僅為巴林鋁業集團的產能提升和當地經濟發展作出了重大貢獻,同時為促進中巴兩國之間的友誼長存寫下濃墨重彩的一筆。 巴林鋁廠自備電站EPC項目,位于巴林南方省ASKAR地區,項目采用聯合循環技術,為一組一拖一空冷布置,項目設計裝機容量為冬季680.8MW,夏季592.4MW。 項目執行期間,面對諸多復雜挑戰,項目團隊以“堅韌不拔的毅力、執著擔當的勇氣、攻堅克難的決心”,精準統籌、科學施策,穩步推進各項建設任務,2024年12月22日,項目圓滿完成PAC工作并取得TOC證書,較合同工期提前一個月完成任務目標,并憑借卓越工程品質、技術創新,榮獲MEED2025年度巴林地區“最佳電力項目獎”。 |
|||||
|
